工事進捗
2026年 4月 15日
- 工事名
- 令和7年度 県単道路橋梁維持(舗装修繕)ゼロ県債工事
- 工事箇所名
- (一)乙事富士見線 諏訪郡富士見町 乙事

長野県 諏訪建設事務所 発注工事で落札者に選ばれました。ありがとうございます
現場は富士舗装の会社から近いですが、急カーブがあるため見通しが悪いです。
交通規制を張りますが、一般車両との接触事故、重機との接触事故等無いように
安全第一に施工していきたいと思います。
宜しくお願いします。

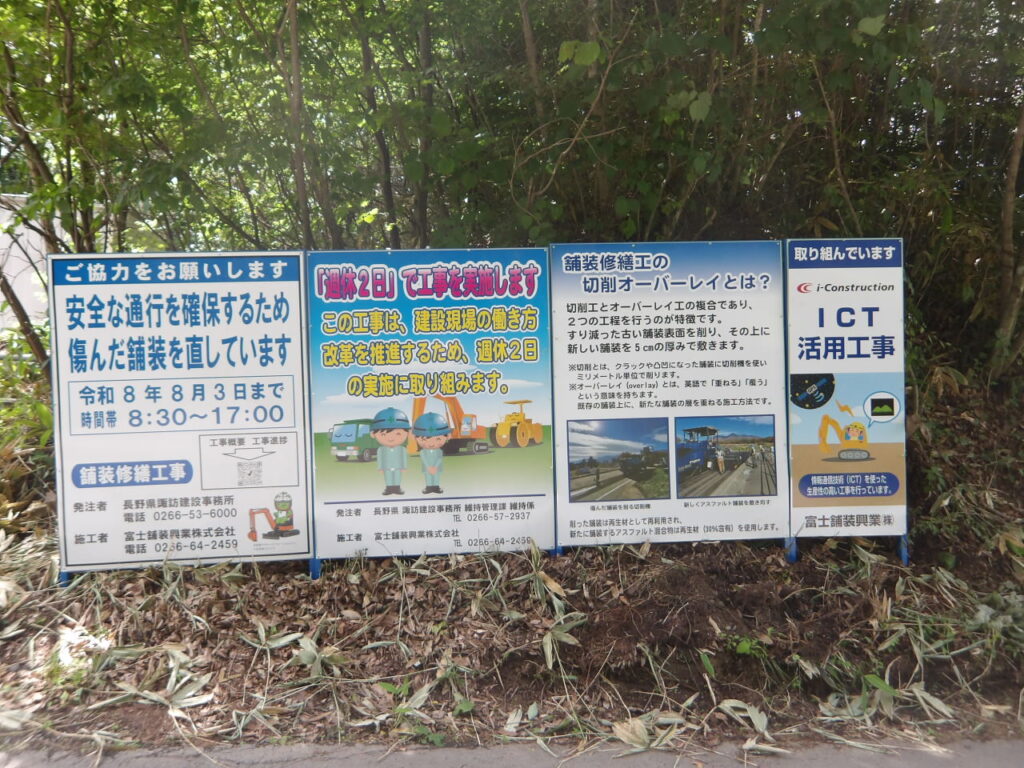

詳しい工事概要や計画工程表はこちらから
2026年 5月 20日

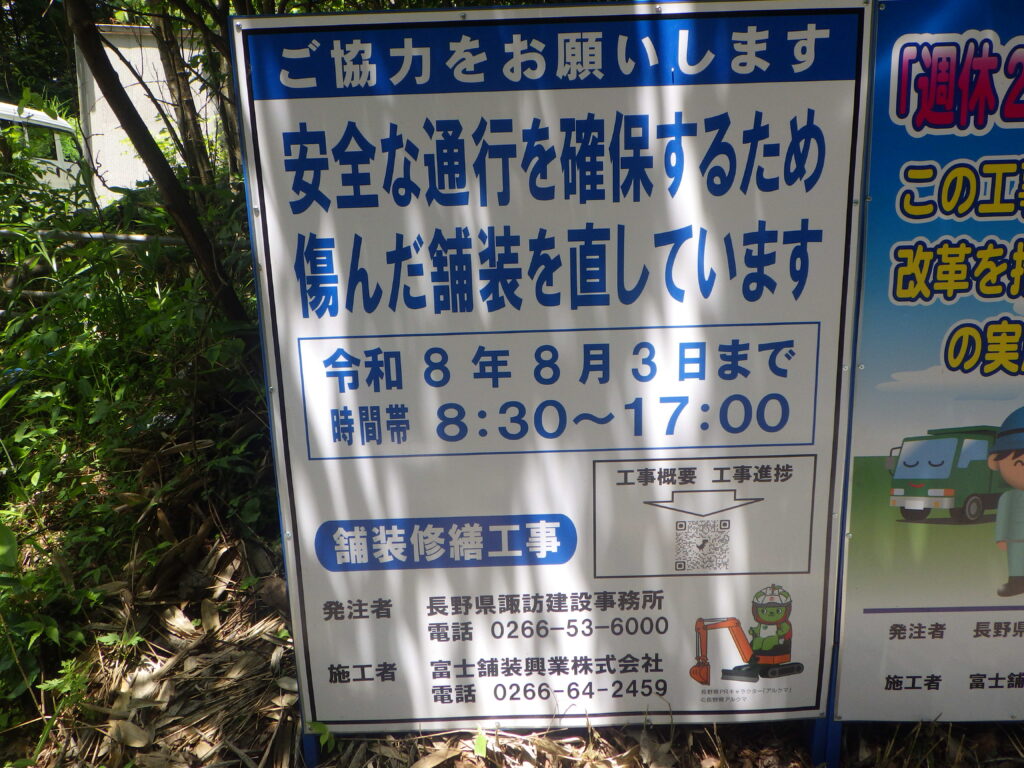

現場近くに富士舗装のホームページへアクセスできるQRコード付きの看板を設置しました。
ホームページのお知らせ覧から、この工事の進捗・概要を閲覧できます。
お気軽にご覧ください。



2026年 7月 30日

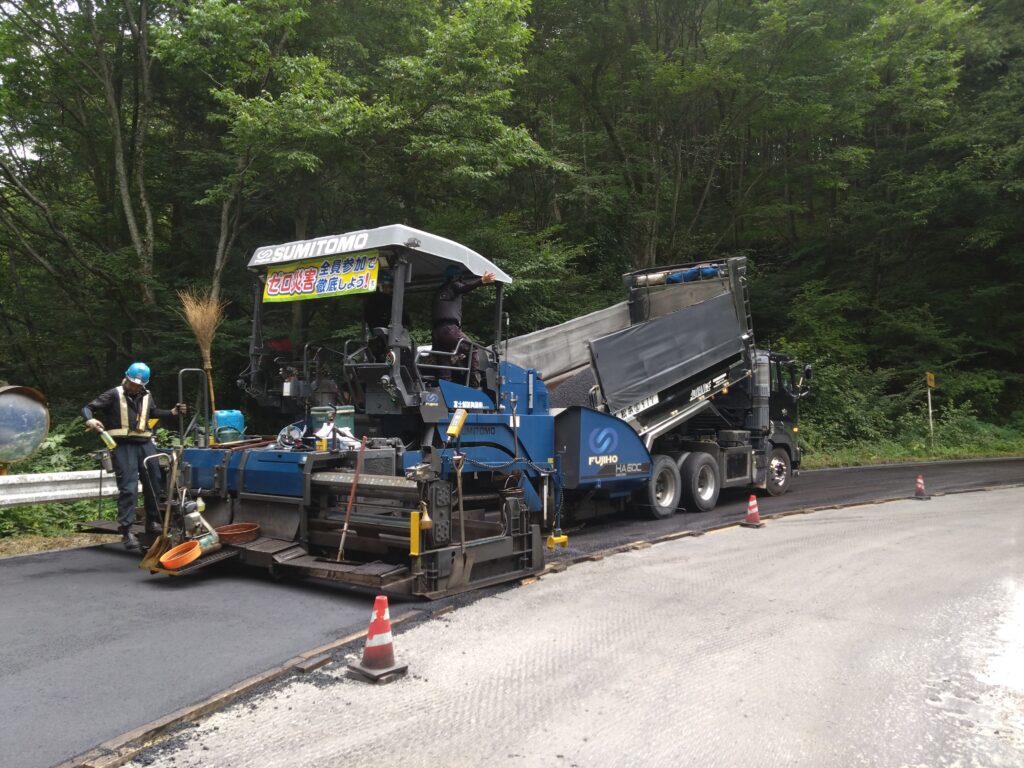

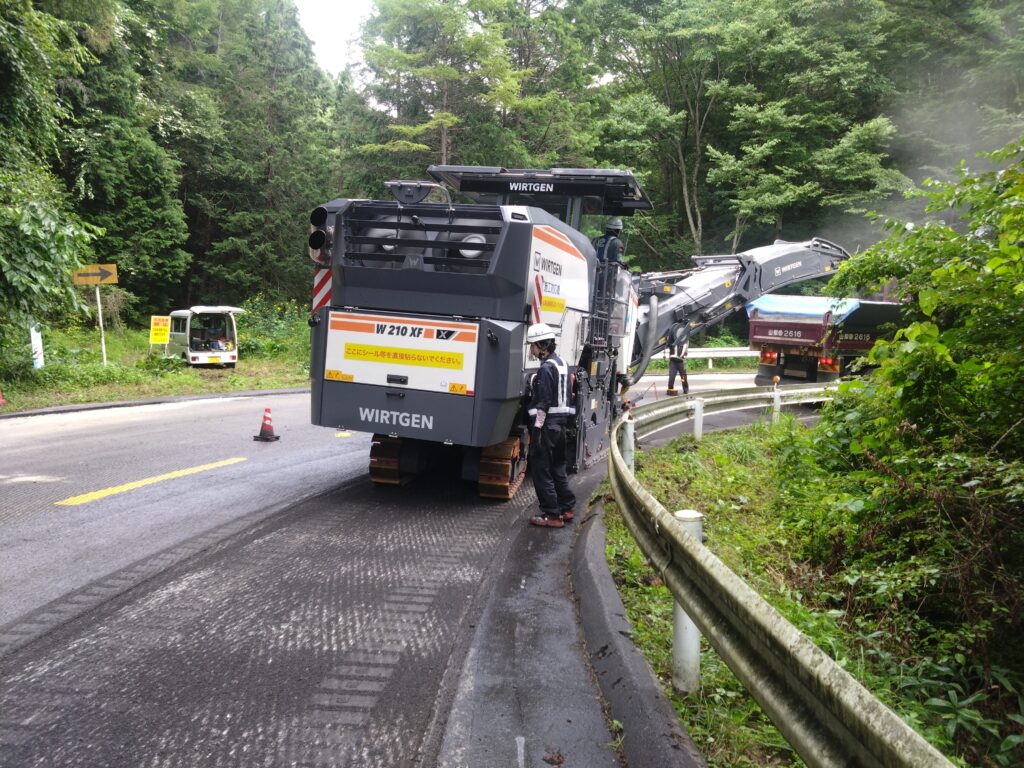

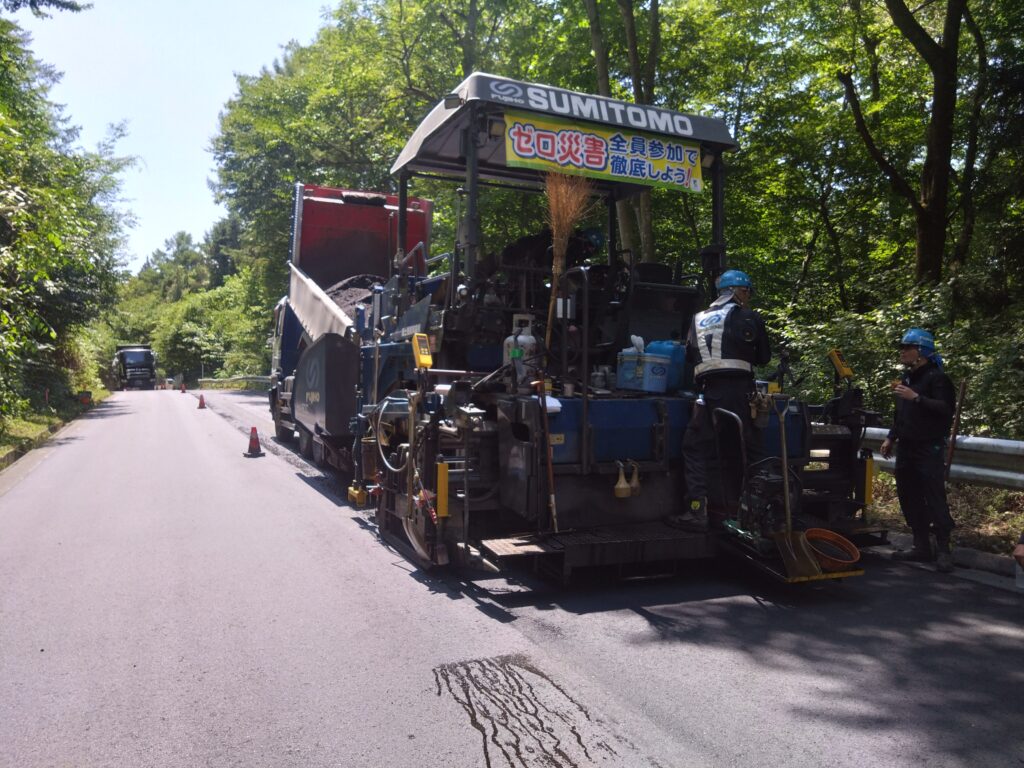

本日、路面切削工を行いました。 施工範囲の起終点やマンホールの段差にアスファルト合材で擦り付けをしてありますが。速度を出して通過すると危険ですので徐行して通過するようお願いいたします

2026年 8月 3日

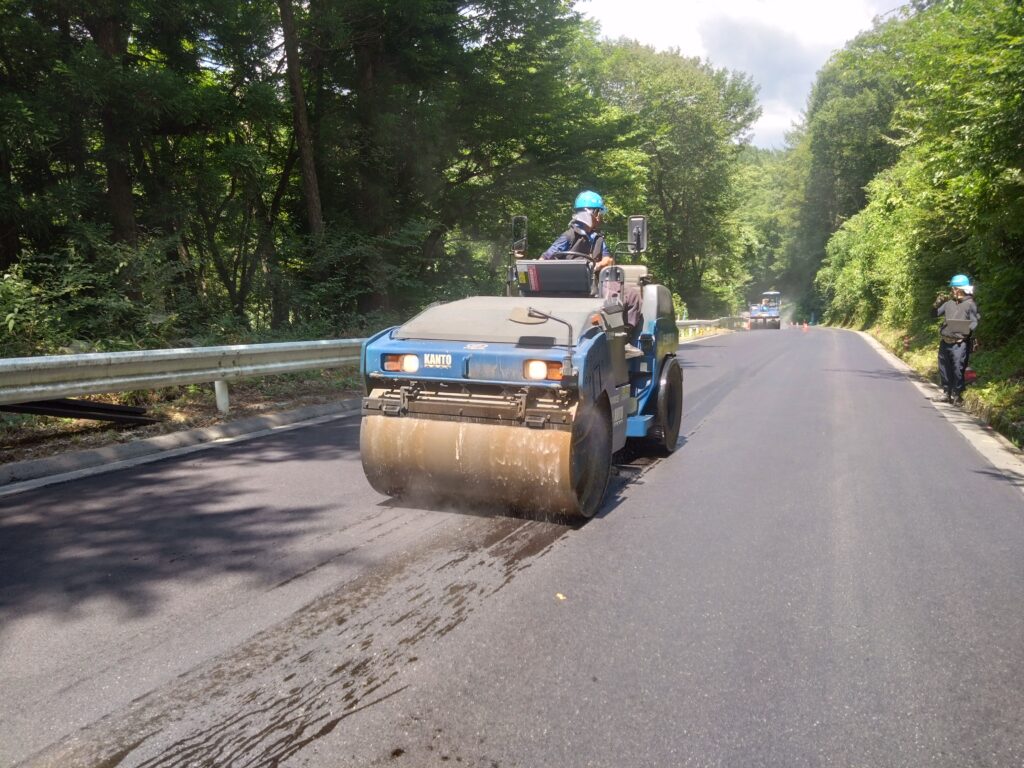

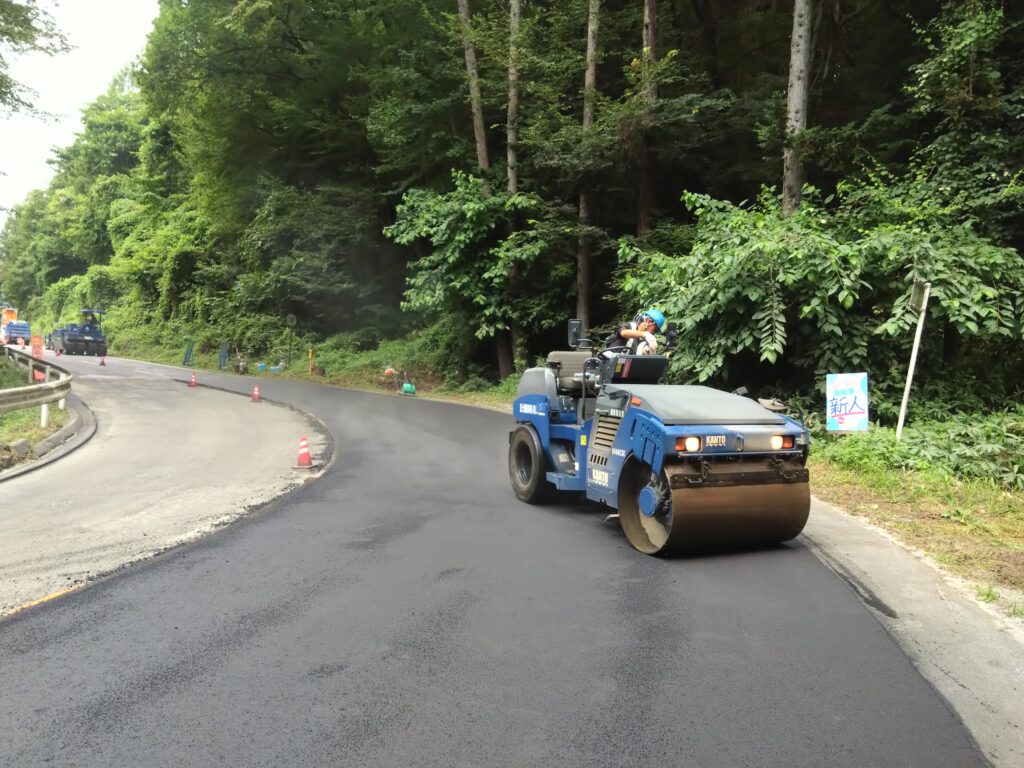

表層1日目が終了しました。

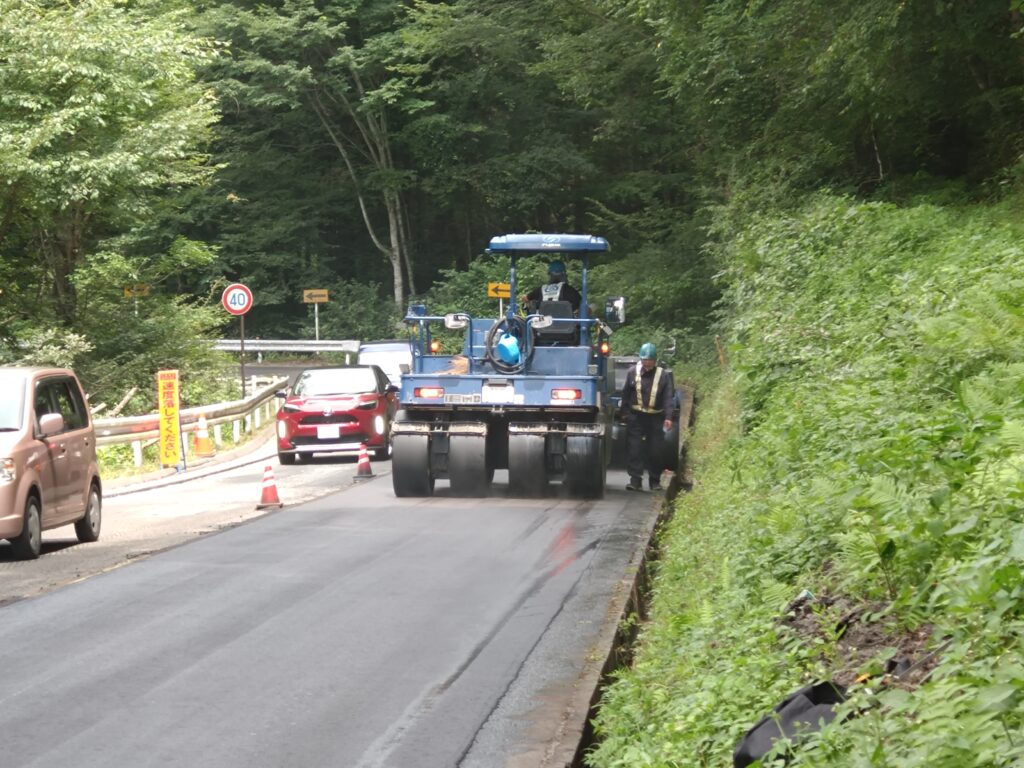

今日の施工範囲はとても見通しの悪いカーブ部分で施工中、通行された方にはご迷惑をおかけしました。
本日も気温が高くとても暑い中での作業でしたが、事故等なく無事に1日目が完了しました。



2026年 8月 4日
表層工の2日目が終了しました。
皆様のご協力ので、無事故での施工ができました。ありがとうございました
残るは区画線工があります。
施工中は一時的に片側交互通行になりますので、ご理解とご協力をお願いします。


2026年 8月 7日

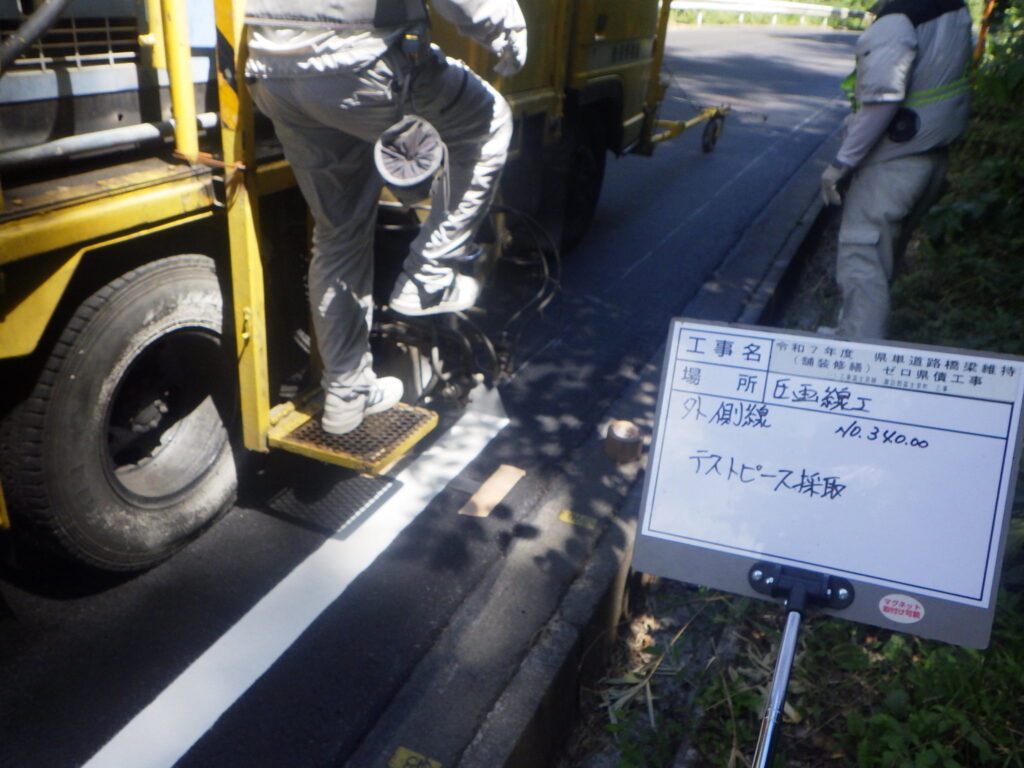

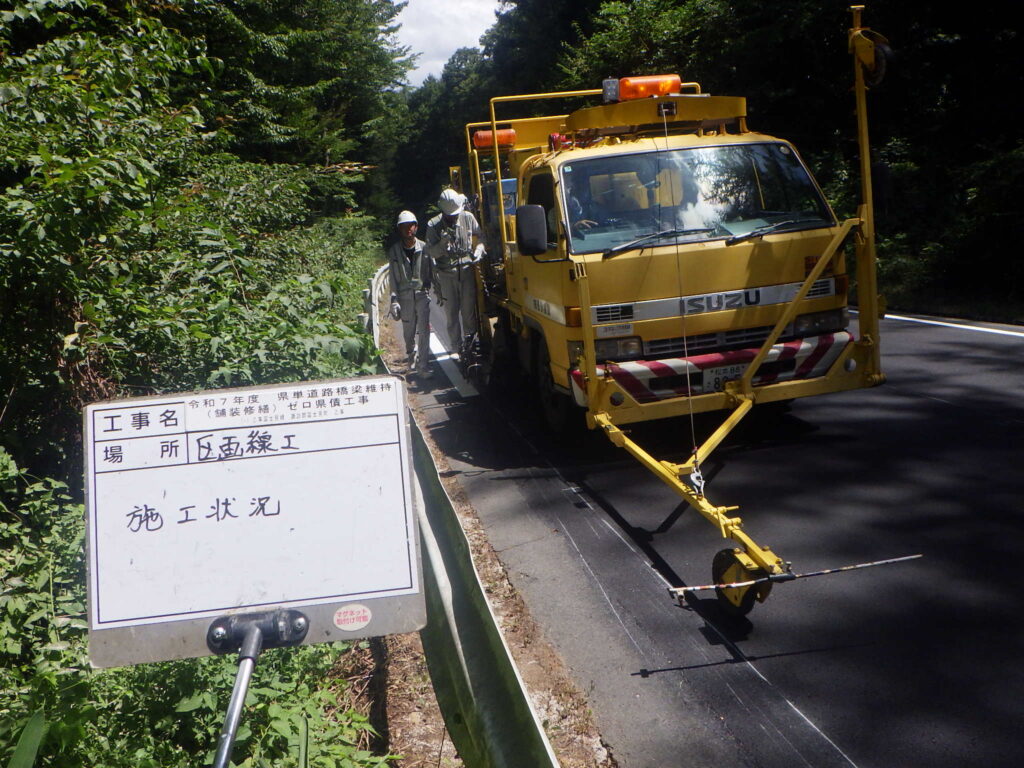

本日は区画線工を施工しました。

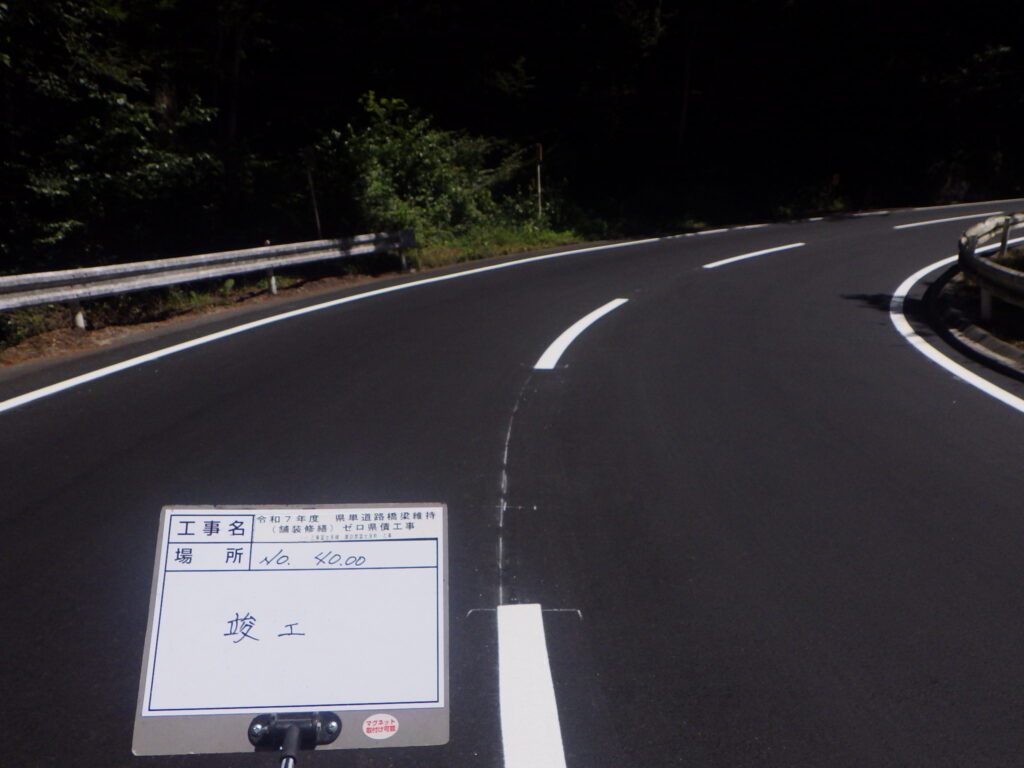

区画線が完了したことによって、この編場での作業は終了しました。
暑い日が続き、事故等なく竣工できてとても良かったと思います。
また、施工中、片側交互通行で交通規制をさせて頂き、ご不便をおかけしました。
ご協力、ありがとうございました。
